נושא: המפרט המלא באתר ביטום
מחבר ההודעה:
חגי שושני- דוא"ל לכותב
בתאריך: 30/10/2010 10:15:12
|
|
תוכן ההודעה:
צפוני
הורד את מפרט הביצוע מאתר "ביטום" להלן ודאג שהקבלן יפעל על פיו בדקדקנות
http://www.bitum.co.il/bi tum07/templates/showpage. asp?dbid=1&lngid=2&am p;tmid=512&fid=155&am p;pid=386
אם יש לך ספק קל שבקלים - שאל את השרות הטכני של היצרן (ביטום - 04-8416217)

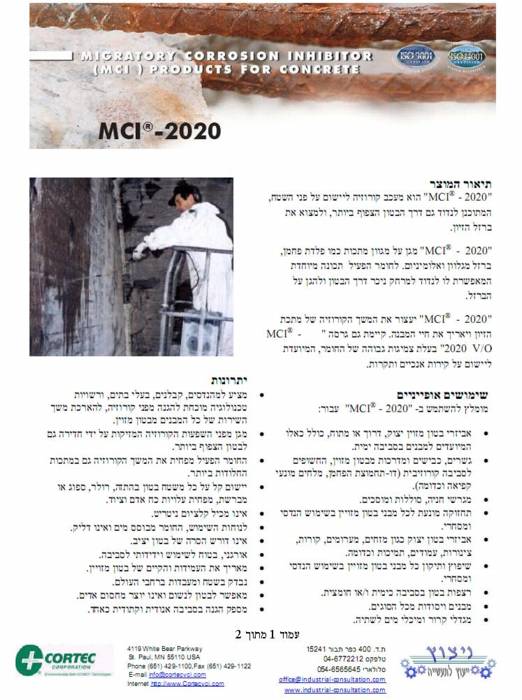

מומלץ לשקול יישום מעכב קורוזיה 2020-mci לפני האיטום (ראה תמונה)
אפשר גם לבקש מחברת ביטום את המסטיגום עם מעכב הקורוזיה בתוכו.
מתוך המפרט הנ"ל:
לפני השימוש יש לנקות היטב את שטח הקיר ולהרחיק כל לכלוך. קוצים יחתכו בעומק של 1 ס"מ לפחות בתוך הקיר והשקע ימולא בטיט צמנטי. יש לסתום חורים צרים ועמוקים, עם טיט צמנטי או טיט מסטיגום (מסטיגום+חול+צמנט
ביחס 1:2:3 בהתאמה).
פני השטח יהיו יבשים (3 ימים לפחות) לפני ביצוע מערכת האיטום.
מערכת האיטום תכלול "מסטיגום ספריי" בכמות כוללת של 4.5 ק"ג/מ"ר בדרך כלל (עובי יבש: כ- 2.3 מ"מ).
במידה ורצפת המרתף אטומה ביריעות ביטומניות, יש להסיר את שכבת ההגנה מעל היריעות בהיקף הרצפה ולעבור באש קלה על פני היריעות הנ"ל תוך התכה קלה של הביטומן בפניהן העליונים.
אין ליישם "מסטיגום ספריי" על קירות מרתף במידה וצפוי גשם ב- 4-5 הימים הקרובים.
אופן ביצוע איטום הקירות
התזת מסטיגום פריימר בכמות של 250-300 גר´/מ"ר על רצועת היריעות הבולטות בהיקף רצפת המרתף. במידה וקירות המרתף מכוסים בשכבת אבק נראית לעין, יש להתיז גם עליהם.
המתנה של 30-60 דקות לייבוש. אין לדלל את הפריימר בכל חומר שהוא.
התזת מסטיגום ספריי בכמות כוללת של 4.5 ק"ג/מ"ר, תוך מתן 4-5 מעברים של התזה עם המתנה של 10-20 דקות ביניהם.
המתנה לייבוש של 5 ימים לפחות, לפני יישום שכבת ההגנה.
בהצלחה

|
|
